Передача нового будинку та рекламація дефектів

8 хв читання

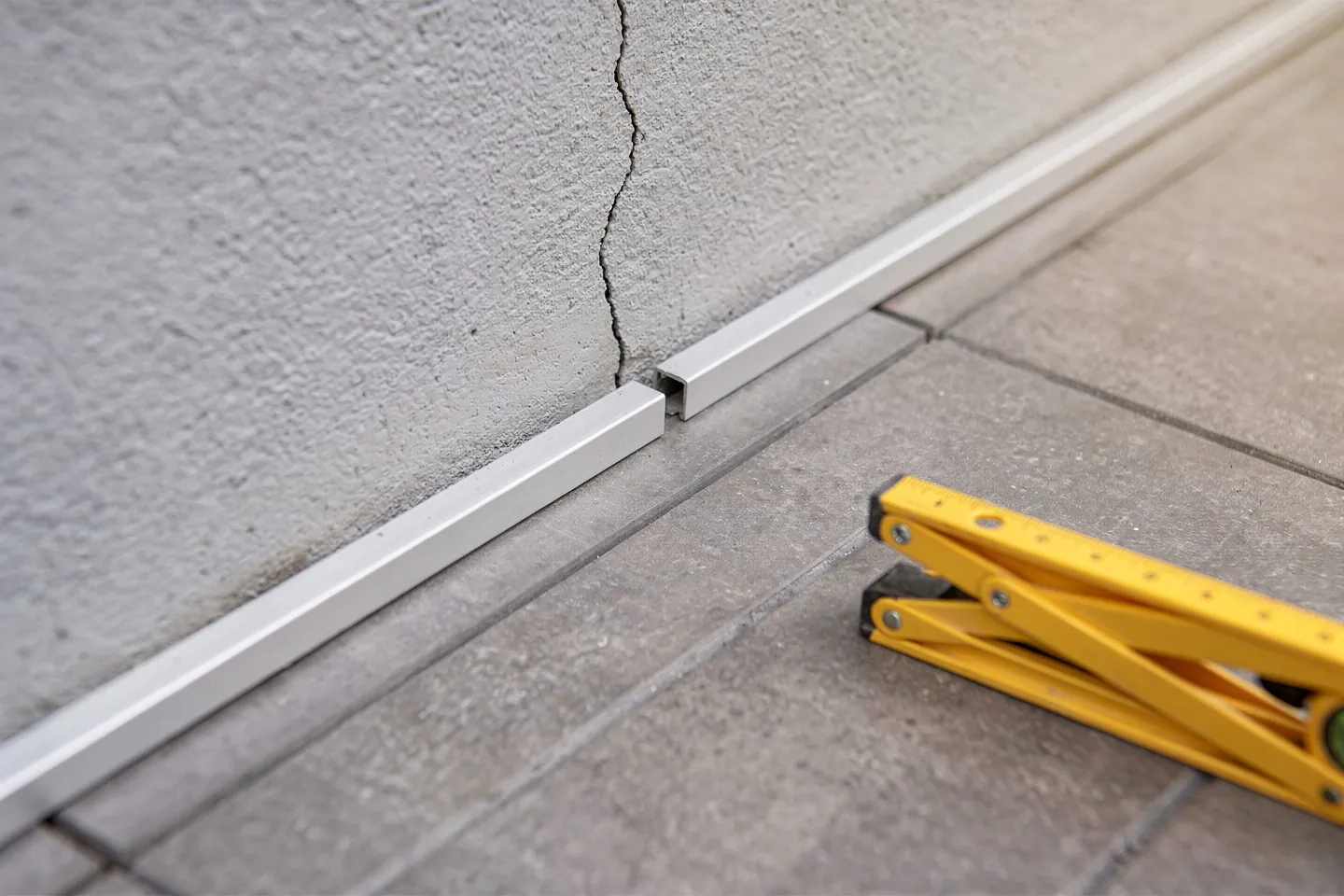

Тонка волосяна тріщина на свіжій зовнішній штукатурці над металевим профілем біля основи стіни, складаний метр покладено на плитку

Передача будинку означає початок гарантійного строку. Ця стаття описує цей етап процесу будівництва будинку в Словаччині. Вона пояснює передачу, гарантійний строк і порядок пред'явлення претензії щодо недоліку. Правову основу становлять Цивільний кодекс (40/1964), Комерційний кодекс (513/1991) та Закон про будівництво 25/2025.

Що таке передача і чим вона відрізняється від колаудації?

Передача будівлі є етапом договору підряду. Підрядник виконує договір, належно завершуючи роботу та передаючи її замовнику (Комерційний кодекс, § 554, ч. 1). Якщо однієї зі сторін це потрібно, сторони складають протокол передачі та обидві його підписують (§ 554, ч. 6). Закон про будівництво 25/2025 додає, що підрядник передає готову будівлю та її документацію забудовнику (§ 32, ч. 2, літ. l).

Колаудація (kolaudácia) є іншим етапом. Це процедура перед будівельним органом. Орган перевіряє сім пунктів § 66, ч. 4, а свідоцтво засвідчує, що будівля придатна для свого проєктного призначення (§ 67, ч. 2). Колаудація не врегульовує ваші претензії до підрядника. Вони випливають з договору та кодексів.

Передача відбувається першою, оскільки протокол передачі є додатком до заяви на колаудацію. Орган може відмовитися від цієї вимоги у обґрунтованих випадках (§ 66, ч. 2, літ. e). З 1 січня 2027 року протокол стає "zápis o odovzdaní a prebratí stavby" (запис про передачу та прийняття будови). Він містить декларацію підрядника про те, що будівля відповідає перевіреному проєкту (243/2026, ст. I, пункт 151). Стаття про колаудацію крок за кроком описує решту цієї процедури.

АспектПередачаКолаудація
Хто бере участьЗамовник і підрядник. Обидва підписують протокол (Комерційний кодекс, § 554, ч. 6)Забудовник і будівельний орган із запрошеними особами (§ 66, ч. 3)
ПідставаДоговір, норми та перевірений проєкт (Закон про будівництво, § 32, ч. 1)Сім пунктів § 66, ч. 4
РезультатПротокол передачіСвідоцтво про колаудацію (kolaudačné osvedčenie) (§ 67, ч. 1)
Що запускаєГарантійний строк (Комерційний кодекс, § 563, ч. 1)Право постійно користуватися будівлею (§ 66, ч. 1)

Що входить до протоколу передачі?

Прочитані кодекси не визначають зміст протоколу. Договір має вказувати, що він містить. Протокол, який вам справді служить, фіксує таке:

  • дату, сторони та будівлю або частину, яку ви приймаєте,
  • кожен недолік і кожну незавершену роботу з їх місцем та строком, до якого підрядник має їх усунути,
  • документи, які підрядник передає, наприклад будівельний журнал, виконавчу документацію та акти випробувань і перевірок,
  • ваші письмові застереження, якщо ви не приймаєте певну роботу.

Будівельний журнал ведеться до передачі (§ 39, ч. 1). Підрядник має забезпечити виконавчу документацію для колаудації та фіксувати погоджені зміни в журналі (§ 32, ч. 3). Вимагайте ці документи під час передачі, оскільки вони вам потрібні для заяви. Не підписуйте під тиском. Якщо ви не можете погодити певний недолік, напишіть, що не приймаєте його.

Які документи варто вимагати під час передачі?

До заяви на колаудацію додаються такі документи, залежно від типу споруди (§ 66, ч. 2):

  • будівельний журнал і остаточний висновок керівника будівництва на майданчику
  • виконавча документація
  • геодезичне знімання споруди у фактичному стані та геометричний план для оновлення кадастру
  • протоколи випробувань зразків продукції, відібраних на майданчику, та результати вимірювань і перевірок зарезервованого технічного обладнання
  • протокол передачі
  • енергетичний сертифікат, якщо будівля його потребує

Перелік містить і інші пункти, наприклад квитанцію про оплату місцевого збору за розвиток. Під час передачі попросіть підрядника надати кожен документ, який він видав або підготував. Так ви побачите, чого ще бракує, і пізній пошук не затримає колаудацію. З 1 січня 2027 року остаточний висновок вилучається з переліку (Закон 243/2026, ст. I, пункт 150).

Хто присутній на передачі і як до неї підготуватися?

Підрядник забезпечує, щоб будівлю вів уповноважений керівник будівництва (stavbyvedúci) (§ 32, ч. 2, літ. c, § 37). З вашого боку технічний нагляд (stavebný dozor) є особою, яку ви уповноважуєте. Нагляд контролює роботи відповідно до перевіреного проєкту, перевіряє монтаж технічного обладнання та придатність будівельних виробів. Нагляд також вимагає від підрядника усунути відхилення (§ 36, ч. 1). Проєктувальник також може здійснювати нагляд за роботами відповідно до проєкту (§ 35, ч. 10). Обидва можуть бути присутніми на передачі.

До дати:

  • Попросіть перелік документів, які підрядник передасть.
  • Прочитайте записи в будівельному журналі та зверніть увагу на місця, де він фіксує проблеми.
  • Принесіть договір і перевірений проєкт. Ви порівнюєте будівлю з ними, а не з враженням.
  • Заплануйте кілька годин за денного світла та візьміть рівну рейку, ліхтарик, складаний метр і телефон для фотографій із датою.

Що варто перевірити під час передачі?

Підрядник відповідає перед забудовником за готову будівлю. Вона має відповідати основним вимогам до будівель, технічним нормам і перевіреному проєкту (§ 32, ч. 1). Комерційний кодекс визначає недолік як результат, що відрізняється від того, який встановлює договір (§ 560, ч. 1). Цивільний кодекс додає, що якщо до роботи застосовується обов'язковий технічний стандарт, робота має йому відповідати (§ 633, ч. 1). Отже, ви порівнюєте будівлю з договором, проєктом і журналом та перевіряєте все, що можна перевірити.

ДеЩо перевірятиЯк
Фасад і отвориБудь-яку тріщину, особливо в кутах вікон і дверейСфотографуйте її зі складаним метром поруч і олівцем позначте її кінці
СтикиЧи є герметик у вікон і підвіконь суцільним і чи прилипає він з обох боківОгляньте ззовні та зсередини, бажано після дощу
Тераса та балконУхил від стіни та капельник на краю плитиОгляньте край знизу та виллєте відро води на поверхню
Підлоги та плиткаРівність, порожнини та стики біля стінСкористайтеся рівною рейкою і простукайте плитку
Вікна та дверіВідкривання, закривання та вологість у прорізахПеревірте кожне
ОбладнанняОпалення, гаряча вода, електрика та відведення дощової водиЗапустіть кожне і запитайте акти ревізії та випробувань

Деякі недоліки проявляються лише згодом, наприклад плями вологи або пліснява в першу зиму. Сфотографуйте сумнівні місця зараз. Фотографії допоможуть пізніше показати, як місце виглядало в день передачі. Колаудація також перевіряє два з цих пунктів: підключення до інженерних мереж і відведення дощової води так, щоб вона не навантажувала довкілля (§ 66, ч. 4, літ. d і e).

Що відбувається, якщо колаудація виявляє недоліки?

Орган оголошує дату огляду протягом семи робочих днів після подання повної заяви. Огляд має відбутися протягом 30 днів після оголошення (§ 66, ч. 3). Припустімо, що споруда не може функціонувати, оскільки вона незавершена або не відповідає вимогам. Тоді орган складає протокол і встановлює строк для усунення недоліків. Тим часом він зупиняє провадження (§ 66, ч. 5). Якщо ви не усунете їх у строк, орган припиняє провадження (§ 66, ч. 6). Він також припиняє його, коли споруду збудовано всупереч перевіреному проєкту (§ 66, ч. 8). Якщо споруда може функціонувати, орган видає свідоцтво протягом 15 днів після огляду (§ 66, ч. 7).

Яким є гарантійний строк для будинку?

Гарантійний строк залежить від кодексу, який регулює ваш договір. Комерційний кодекс регулює договори між підприємцями щодо їхньої діяльності (§ 261, ч. 1). Інші сторони можуть вибрати його в письмовій формі (§ 262, ч. 1 і 2). В іншому разі застосовується Цивільний кодекс. Якщо ви є споживачем, положення Цивільного кодексу завжди застосовуються, коли вони вам вигідніші. Це діє навіть тоді, коли ви обрали Комерційний кодекс (Цивільний кодекс, § 52, ч. 2). Тож договір не позбавляє вас трьох років за § 646, ч. 3.

ДоговірГарантійний строкДжерело
Цивільний кодекс, будівництвоТри роки від дня, коли замовник мав прийняти будівлю. Регламент може встановити коротший строк для окремих частин будівлі, але не менше 18 місяців§ 646, ч. 3
Комерційний кодекс, роботаСтрок, зазначений у договорі або в гарантійній заяві. Він починається з передачі§ 563, ч. 1, § 429, ч. 2
Комерційний кодекс, приховані недоліки поза гарантієюПовідомлення без зайвої затримки, а для будівлі не пізніше ніж через п'ять років від передачі§ 562, ч. 2, літ. c

За Цивільним кодексом недолік, що проявився протягом 24 місяців, вважається таким, що існував на момент прийняття (§ 646, ч. 2). Ці 24 місяці відраховуються від дня, коли ви мали прийняти будівлю. Презумпція не застосовується, якщо доведено протилежне або якщо вона не відповідає характеру предмета чи недоліку. Підрядник, що відмовляє у відповідальності, наводить причини в письмовій формі (§ 646, ч. 5). Прочитайте свій договір і будь-який гарантійний лист, оскільки строк, вказаний там, застосовується за Комерційним кодексом. Як споживач ви також зберігаєте три роки за Цивільним кодексом. Існують і окремі строки позовної давності (Цивільний кодекс, § 101; Комерційний кодекс, § 397). Прочитані тексти не визначають, як вони взаємодіють з гарантійним строком на будівлю, тож у разі пізньої претензії проконсультуйтеся з юристом. Сторінка про гарантійний строк на недоліки пояснює ці терміни.

Як задокументувати недолік і пред'явити претензію?

Ви маєте оглянути роботу або організувати її огляд якомога швидше після передачі. Суд не надає прав на основі недоліку, про який ви не повідомили без зайвої затримки (Комерційний кодекс, § 562, ч. 1 і 2). Дотримуйтеся таких кроків:

  1. Задокументуйте недолік. Зробіть датовані фотографії, загальний план і детальний знімок, і запишіть день, коли ви його виявили.
  2. Опишіть те, що бачите, а не причину. "Пляма вологи розміром із долоню в кутку під балконом" є кращою претензією, ніж ваш власний діагноз.
  3. Повідомте про недолік письмово без зайвої затримки. Надішліть рекомендований лист або електронний лист із підтвердженням доставки та посиланням на договір.
  4. Вкажіть, яке право ви обираєте. За Комерційним кодексом засоби захисту включають усунення недоліку, зниження ціни та, у випадках, які назве кодекс, відмову від договору. Які з них вам доступні, залежить від тяжкості порушення (§ 436, 437 і 564). У разі серйозного порушення вкажіть свій вибір у повідомленні або без зайвої затримки після нього. Змінити його без згоди підрядника не можна (§ 436, ч. 2).
  5. Зберігайте все листування та запропонуйте дату огляду недоліку.

Положення Цивільного кодексу про договір підряду (§ 631–648) визначають гарантійний строк. Вони не перелічують засоби захисту замовника для готової будівлі. Тож внесіть засоби захисту до договору.

Чи можна утримати частину ціни до усунення недоліків?

За Цивільним кодексом ціна підлягає сплаті після завершення роботи, якщо сторони не домовилися інакше (§ 634, ч. 2). За Комерційним кодексом ви не зобов'язані сплачувати ту частину ціни, що відповідає вашій вимозі про зниження. Це діє до усунення недоліків (§ 439, ч. 4, застосовується через § 564). Жоден із кодексів не використовує термін zádržné (гарантійне утримання). Якщо ви хочете утримати частину, погодьте це в договорі. Визначте суму та умови її вивільнення. Вкажіть, що станеться, якщо підрядник пропустить строк, наприклад право доручити усунення недоліку іншій фірмі за рахунок підрядника. Домовтеся про це до підписання договору, а не під час передачі.

Часті запитання

Чи можу я відмовитися прийняти будинок, у якому є дефекти?
Наведені кодекси не передбачають підстав для відмови від прийняття, тому такі підстави мають бути в договорі. Якщо такого пункту немає, занесіть у протокол кожен дефект і незавершену роботу з терміном усунення або напишіть, що не приймаєте цей пункт. Далі повідомте про дефекти без зайвої затримки. Суд не надає прав на підставі дефектів, про які ви не повідомили (Комерційний кодекс (Obchodný zákonník) § 562, ч. 2).
Чи обов'язково підписувати протокол у день огляду?
Жоден кодекс не вимагає підписувати його саме того дня. Комерційний кодекс лише говорить, що сторони складають протокол і обидві його підписують, якщо цього вимагає одна зі сторін (§ 554, ч. 6). Якщо дефектів багато або сторони не можуть погодити, як їх записати, призначте другу дату. Протокол потрібен для заяви на колаудацію, але орган може від нього відмовитися (Закон про будівництво (Stavebný zákon) § 66, ч. 2, літ. e).
Який гарантійний строк на новий будинок?
За Цивільним кодексом (Občiansky zákonník) гарантійний строк на будівлю становить три роки від дня, коли ви мали її прийняти (§ 646, ч. 3). За Комерційним кодексом діє строк, зазначений у договорі або в гарантійній заяві, і він починається з передачі (§ 563, ч. 1; § 429, ч. 2). Перегляньте договір, щоб зрозуміти, який кодекс його регулює. Якщо ви споживач, положення Цивільного кодексу застосовуються щоразу, коли вони вигідніші для вас. Це діє навіть тоді, коли ви обрали Комерційний кодекс (Цивільний кодекс § 52, ч. 2).
На що звернути увагу під час прийняття чорнової стадії будівництва (hrubá stavba)?
Порівняйте її з перевіреним проєктом і договором, а також попросіть бути присутніми технічний нагляд (stavebný dozor) і проєктувальника (Закон про будівництво § 35, ч. 10; § 36, ч. 1). Сфотографуйте ті частини, які закриє наступний вид робіт, адже пізніше перевірити їх уже не вийде. Занесіть до протоколу кожне відхилення від проєкту. Закон не містить перевірок, що стосуються саме чорнової стадії.
Чи відповідає підрядник за матеріали, які я купив сам?
Підрядник не відповідає за дефекти, спричинені матеріалом, який ви надали, якщо він попередив вас про це (Цивільний кодекс § 646, ч. 4). За Комерційним кодексом підрядник також не відповідає, якщо за належної фахової обачності не міг виявити проблему (§ 561). Якщо ви хочете самостійно поставити плитку, вікна чи інші матеріали, зазначте в договорі, хто відповідає за їх придатність.
Що робити, якщо підрядник не реагує на рекламацію?
Надішліть письмове нагадування з розумним строком. За Комерційним кодексом тоді можна вимагати знижку ціни. Від договору можна відмовитися, якщо ви попередили підрядника про це, встановлюючи строк (§ 436, ч. 2; § 437, ч. 5). Також можна утримати частину ціни, що відповідає знижці, доки дефекти не буде усунуто (§ 439, ч. 4). Зберігайте докази відправлення кожного повідомлення. Для договору за Цивільним кодексом запитайте юриста, які засоби захисту застосовуються.
Хто готує виконавчу документацію (dokumentácia skutočného vyhotovenia)?
Підрядник. Закон про будівництво зобов'язує його організувати її для колаудації (§ 32, ч. 3) і передати будову та її документацію забудовнику (§ 32, ч. 2, літ. l). Вона є додатком до заяви на колаудацію (§ 66, ч. 2, літ. c).

Джерела

  1. Zákon č. 40/1964 Zb. Občiansky zákonník · Slovenská národná rada, via Slov-Lex · § 52, 101, 633, 634, 646
  2. Zákon č. 513/1991 Zb. Obchodný zákonník · Federálne zhromaždenie Československej federatívnej republiky, via Slov-Lex · § 261, 262, 397, 429, 436, 437, 439, 554, 560, 561, 562, 563, 564
  3. Zákon č. 25/2025 Z. z. Stavebný zákon a o zmene a doplnení niektorých zákonov (Stavebný zákon) · Národná rada Slovenskej republiky, via Slov-Lex · § 32, 35 ods. 10, § 36, 37, 39, 66, 67
  4. Zákon č. 243/2026 Z. z., ktorým sa mení a dopĺňa zákon č. 25/2025 Z. z. Stavebný zákon (promulgated 7 October 2026) · Národná rada Slovenskej republiky, via Slov-Lex · čl. I bod 150, 151

Тема

  • Процес будівництва
