Zelená střecha na rodinném domě

8 min čtení

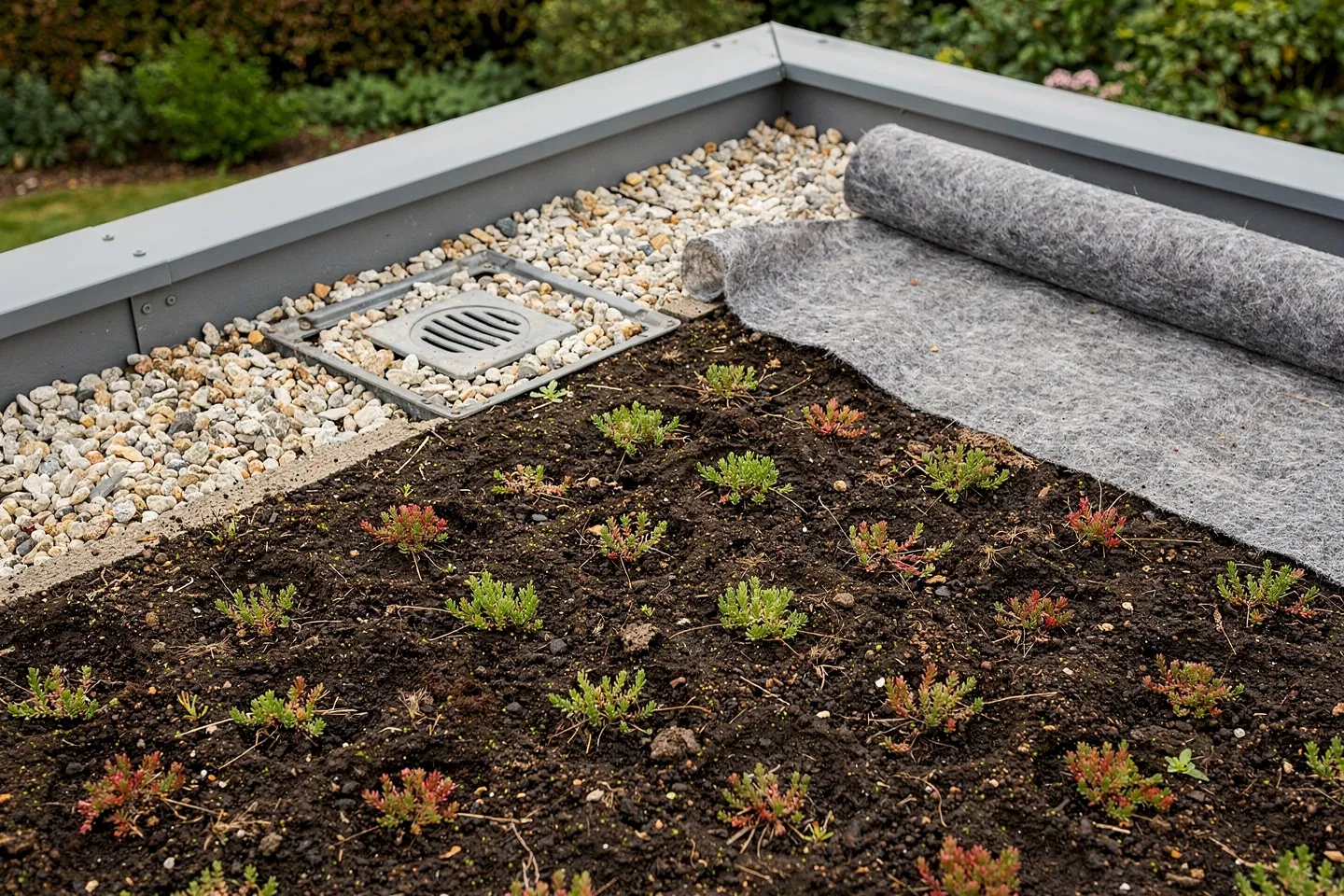

Okraj zelené střechy ve výstavbě: atika s plechovým zakončením, pás světlého štěrku kolem střešního vtoku, tmavý pěstební substrát s čerstvě zasazenými rozchodníky a role šedé filtrační textilie na straně.

Zelená střecha je jedna z mála věcí na rodinném domě, kterou klienti chtějí srdcem, ne podle tabulky. Právě proto ji navrhuji obezřetněji než běžnou plochou střechu. Zelená střecha není záhon položený na domě. Je to střešní konstrukce, která desítky let nese mokrou zeminu, kořeny a vodu. Dobře navržená je spolehlivou a tichou součástí domu. Podceněná zatéká na místě, kde se netěsnost hledá nejhůř.

Extenzivní nebo intenzivní: co se na rodinný dům skutečně hodí?

První rozhodnutí je typ. Extenzivní zelená střecha má tenkou vrstvu substrátu a rostliny odolné vůči suchu, nejčastěji sukulenty, skalničky a trávy, které zvládají jak sucho, tak mráz. Nikdo po ní nechodí, občas na ni vylezete zkontrolovat ji. Intenzivní zelená střecha je střešní zahrada: hluboký substrát, trávník, keře, někdy malé stromy, cestičky a posezení. Mezi nimi stojí polointenzivní varianta s tlustší vrstvou a pestřejší výsadbou, ale stále bez trávníku na chození.

Na rodinném domě je extenzivní střecha téměř vždy rozumným východiskem. Intenzivní má smysl tehdy, když je střecha skutečně obytným prostorem, například terasa nad garáží přístupná z obývacího pokoje, a když je nosná konstrukce na ni navržená od začátku.

VlastnostExtenzivníIntenzivní
Hloubka substrátuobvykle 6 až 15 cm30 cm a více
Výsadbasukulenty, skalničky, trávytrávník, trvalky, keře, malé stromy
Chůze po střešejen při údržběplnohodnotně využitelný prostor
Zavlažováníjen při zakořeňování a v extrémním suchuobvykle trvalý zavlažovací systém
Nároky na konstrukcimírné, ale vždy ověřené výpočtemvysoké, únosnost navržená od začátku
Vhodné umístěnístřecha domu nebo garážestřešní terasa, střecha garáže u domu

Garáže a přístřešky na auta jsou kapitolou samou o sobě. Plochá betonová střecha garáže je často nejlepším kandidátem na první zelenou střechu na pozemku: je nízká, vidíte na ni z domu a snadno se udržuje. Lehký přístřešek ze dřeva nebo ocelových profilů je pravý opak. Byl navržen na sníh a vítr, ne na nasáklý substrát, a bez nového statického návrhu na něm výsadba nemá co hledat.

Proč je konstrukce první otázkou, a ne poslední?

Nejčastěji slýchám otázku, kolik kilogramů na metr čtvereční střecha „unese“. Neexistuje na to odpověď podle příručky. Dodavatelé uvádějí extenzivní systémy v nasáklém stavu na několik set kilogramů na metr čtvereční a intenzivní výrazně více. Rozhoduje stav po silném dešti, kdy je substrát plný vody, a toto zatížení se přičte ke sněhu, větru a vlastní hmotnosti střechy.

Prvním krokem tedy není výběr rostlin, ale posouzení od statika. U novostavby se zatížení zapracuje do návrhu střešní desky nebo krokví a příplatek za konstrukci bývá obvykle mírný. U existujícího domu statik zjistí, na co byla střecha původně navržena, a často najde, že výkresy chybějí nebo neodpovídají tomu, co bylo postaveno. Potom rozhodnou otvory a přepočet. Výsledkem může být, že extenzivní střecha není problém, že je možná jen s lehčím systémem, nebo že bez zpevnění nebude vůbec. Jediná špatná odpověď je ta, kterou nikdo nepřepočítal.

Teplá nebo obrácená střecha pod výsadbou?

Výsadba sedí na dokončené ploché střeše a ta může být uspořádána dvěma základními způsoby. Teplá střecha má tepelnou izolaci pod hydroizolací, takže membrána je nahoře a zelené vrstvy leží přímo na ní. Je to běžná a zvládnutelná skladba, ale potřebuje spolehlivou parozábranu pod sebou, protože vlhkost uvězněná mezi dvěma nepropustnými vrstvami nemá kam jít.

Obrácená střecha pořadí obrací: hydroizolace leží přímo na nosné desce a izolace z extrudovaného polystyrenu je nad ní. Membrána je tak chráněná před teplotními výkyvy a před poškozením. Izolace však leží ve vlhkém prostředí, takže na to musí být dimenzovaná, a vrstvy nad ní musí propouštět vodní páru, jinak izolace ztrácí výkon. Která je lepší, závisí na domě. Důležité je, aby výrobce systému zelené střechy tuto kombinaci výslovně podporoval.

Jak vypadá skladba vrstva po vrstvě a kde selhává?

Skladba zelené střechy se čte zdola nahoru a každá vrstva má svůj úkol. Většina poruch nevzniká na volné ploše střechy, ale tam, kde se vrstvy stýkají s okrajem střechy, s prostupy a s odtoky.

VrstvaÚkolTypická chyba
Hydroizolacevodotěsnost celé střechyspoje a detaily dělané ve spěchu, poškození při pozdějších řemeslech
Kořenová bariérazabránit kořenům proniknout do hydroizolaceúplně chybí nebo není vyvedená na svislé plochy
Ochranná netkaná textiliechránit hydroizolaci před mechanickým poškozenímvynechaná na úsporu
Drenážní a akumulační vrstvaodvést přebytečnou vodu a část zadržet pro rostlinynesprávný typ pro daný sklon, voda stojí v substrátu
Filtrační netkaná textiliezabránit jemným částicím vyplavit se do drenážechybí, drenáž se postupně zanáší
Substrátkořenová zóna a zásoba vodyběžná zahradní zemina místo střešního substrátu
Výsadbakryt, který chrání substrát před erozírostliny nevhodné do sucha, výsadba v letních vedrech

Ochrana před kořeny

Kořeny hledají vodu a najdou každý spoj. Hydroizolace pod výsadbou proto musí být odolná vůči kořenům, což se prokazuje zkouškou podle EN 13948 (v Česku převzaté jako ČSN EN 13948), nebo potřebuje samostatnou kořenovou bariéru. Důležité je, aby ochrana pokračovala i na svislých plochách, nejen po rovině.

Atika a její vyvedení

Na okraji střechy stojí atika a právě tam střecha buď zůstane suchá, nebo ne. Hydroizolace musí být vyvedená dostatečně vysoko nad povrch substrátu, aby přes ni nemohla přelít voda, sníh ani závěje. Pás bez výsadby, štěrkový pás podél atiky a kolem prostupů, také brání rostlinám růst do detailu a slouží jako protipožární bariéra.

Odtoky a drenáž

Střešní odtoky musí zůstat přístupné. Proto se nad ně osazují revizní šachty, které drží substrát a kořeny dál a umožňují odtok otevřít a vyčistit. Na střeše s atikou je nezbytná i bezpečnostní přepadová hrana, která odvede vodu, když se hlavní odtok ucpe. Ucpaný odtok pod zelenou střechou je častým důvodem vzniku jezírka na ní.

Co zelená střecha skutečně dělá s deštěm a letními vedry?

V dešti funguje jako houba. Substrát a drenážní vrstva zadrží část srážek, rostliny část vypaří a zbytek odteče se zpožděním. To je zadržování dešťové vody a snižuje to špičkový průtok do kanalizace. Není to však bezedné. Při dlouhotrvajícím dešti se substrát nasytí a střecha pak odtéká téměř jako běžná. Pokud obec vyžaduje zadržování na pozemku, zelená střecha může být jeho součástí, ale objem vypočítá projektant odvodnění, ne nadšení. Jak se zadržování a opětovné využití vody navrhují společně, najdete v článku Dešťová voda: zachytávání a využití.

V létě vegetace a vlhký substrát brání střešnímu povrchu zahřát se tak, jako to dělá tmavá membrána. Pomáhá to proti přehřívání, ale záleží na přesnosti. V dobře zateplené novostavbě už tlustá izolace omezuje tok tepla ze střechy do místností a rozdíl v místnosti pod zelenou střechou je mírný. Výrazněji se projeví na slabě zateplených střechách, na garáži nebo dílně a v podkrovních prostorech. Hlavní přínosy tedy jsou, že hydroizolace je chráněná před UV zářením a velkými teplotními výkyvy, že okolí domu se méně zahřívá a že voda odtéká pomaleji.

Dá se zelená střecha zkombinovat s fotovoltaikou?

Dá a často je to dobrá kombinace. Biosolární střecha používá nosné rámy panelů, které jsou zatížené samotným substrátem, takže nic nemusí být kotvené přes hydroizolaci. Rostliny pod panely a mezi nimi udržují okolí chladnější, což panelům neškodí, protože jejich výkon s rostoucí teplotou klesá.

Platí tři podmínky. Vegetace pod panely musí zůstat nízká, aby je nezastínila. Mezi řadami musí být prostor na údržbu výsadby i panelů. A statik musí spočítat obě zatížení společně, plus vítr, který na ploché střeše nadzvedává panely. Jak dimenzovat samotné pole, najdete v článku Fotovoltaika na rodinném domě.

Co skutečně obnáší údržba?

Extenzivní střecha vyžaduje málo údržby, ale ne žádnou. Naplánujte alespoň jednu kontrolu ročně, lépe dvě, obvykle na jaře a na podzim:

  • vyčistěte listí a substrát z odtoků a revizních šachet,
  • vytrhejte samovolně vyrostlé dřeviny, zejména břízu a javor, dřív než hluboko zakoření,
  • zkontrolujte štěrkové pásy u atiky a u prostupů,
  • dosázejte místa, kde výsadba vyschla nebo ji odplavilo,
  • občas přihnojte pomalu rozpustným hnojivem, jak doporučuje dodavatel.

Nejcitlivější jsou první dva roky. Dokud rostliny nezakoření, je třeba je v suchých obdobích zalévat, jinak se kryt rozpadne a substrát začne odfoukávat. Intenzivní střecha se udržuje jako zahrada: sečení, řez a fungující zavlažovací systém.

Cena zelené střechy: na čem závisí?

Cena má dvě složky, které se často zaměňují. První je samotná plochá střecha s její skladbou, hydroizolací a detaily. Za tu byste zaplatili i bez výsadby. Druhou jsou zelené vrstvy navrchu. Na výslednou sumu nejvíc působí:

  • konstrukce: u existujícího domu může zpevnění stát víc než celá výsadba,
  • hydroizolace: odolná vůči kořenům, nebo výměna staré membrány, která by pod novou výsadbou nevydržela,
  • hloubka substrátu a typ drenáže,
  • forma výsadby: předpěstované koberce se sukulenty stojí víc než výsev nebo sazenice, ale střechu zazelenají hned,
  • přístup na střechu: zda je potřeba jeřáb nebo se materiál dostane nahoru jinak,
  • velikost plochy: malá střecha garáže stojí na metr čtvereční víc než velká,
  • zavlažování u intenzivní střechy.

Pro orientaci: jeden slovenský výrobce střešních systémů ve svém aktuálním odhadu pro extenzivní střechu uvádí zelené vrstvy kolem 50 € na metr čtvereční nad cenu běžné ploché střechy a přibližně dvojnásobek u intenzivní. Je to orientační údaj bez zpevnění konstrukce a bez uvedení DPH. Skutečná cena vzejde jen z rozpočtu na konkrétní skladbu.

Co se týče dotací, nepředpokládám žádnou státní dotaci cílenou specificky na zelené střechy na rodinných domech. Bratislava měla finanční příspěvek na hospodaření s dešťovou vodou, který pokrýval i zelené střechy, ale město uvádí, že výzva se v roce 2026 neotevře. Pokud žijete jinde, vyplatí se zeptat na městském úřadě. Rozpočet však stavte bez dotace.

Často kladené otázky

Může zelená střecha být na šikmé střeše?
Ano, při malém sklonu. S rostoucím sklonem je třeba substrát zajistit proti sesunutí, například pomocí prvků proti smyku, a mění se i volba drenáže a rostlin. Strmé střechy se obvykle neosazují, protože riziko sesunutí a obtížná údržba převažují nad přínosem.
Potřebuji stavební povolení na zelenou střechu?
U novostavby je zelená střecha součástí návrhu a posuzuje se spolu s domem. U existujícího domu závisí postup podle stavebního zákona č. 25/2025 na rozsahu prací, zejména zda se mění nosná konstrukce nebo vzhled budovy. Způsob povolení určí projektant ještě před zadáním prací.
Dá se po extenzivní střeše chodit?
Jen výjimečně a kvůli údržbě. Rozchodníky snesou občasné přejití, ne pravidelný pohyb osob. Pokud má střecha sloužit i k posezení, navrhne se pochozí plocha s dlažbou na podložkách a výsadbou kolem.
Které rostliny se používají na extenzivní střeše?
Nejčastěji několik druhů rozchodníků, doplněných skalničkami, bylinkami a suchu odolnými trávami. Rozhoduje odolnost vůči suchu, mrazu a silnému slunci. Pestrá směs vypadá přirozeněji a lépe zvládá výkyvy počasí než monokultura jednoho druhu.
Je zelená střecha požárně riziková?
Suchá vegetace může hořet, proto se na okrajích, prostupech a střešních otvorech ponechávají pásy z nehořlavého štěrku. Zelená střecha s tenkým substrátem a sukulenty se obecně považuje za nízce rizikovou. Konkrétní požadavky vyplývají z požárně bezpečnostního řešení stavby.
Lze osázet starou plochou střechu bez jejího předělání?
Jen pokud je stará hydroizolace v dobrém stavu, odolná proti prorůstání kořenů a má dostatečnou zbývající životnost. Dodatečná oprava pod substrátem je drahá, proto se u starších střech obvykle vyplatí vyměnit hydroizolaci spolu se zazelenáním a ověřit, že výsadba neporuší záruku výrobce.
Kdy je nejlepší doba pro výsadbu?
Na jaře a na začátku podzimu. Rostliny mají čas zakořenit před horkem nebo mrazem. Výsadbě v plném létě je lepší se vyhnout, a pokud to nejde, počítejte s pravidelnou zálivkou první týdny.
