Głęboka renowacja domu: jaka jest kolejność prac

7 min czytania

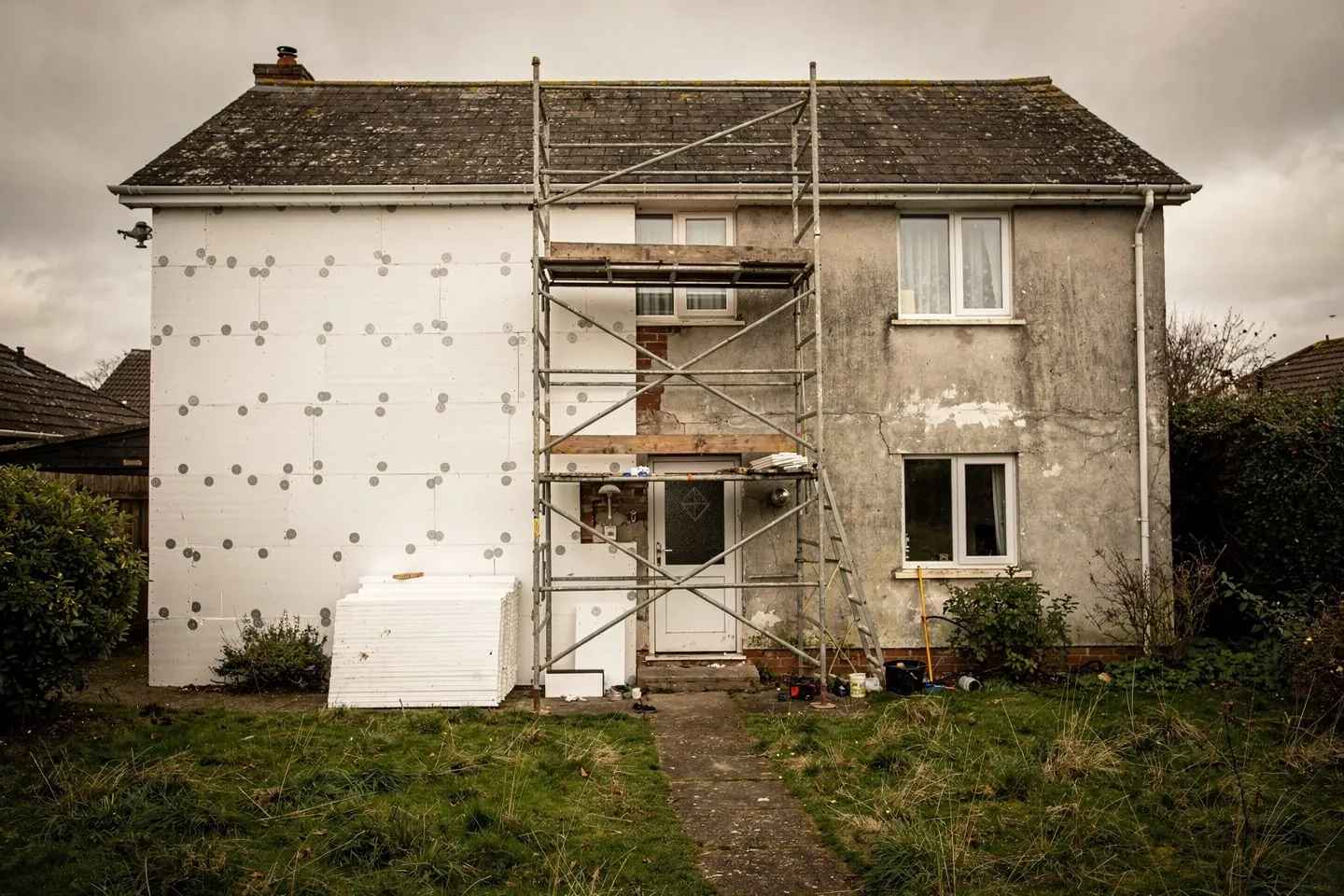

Starszy dom w trakcie remontu, połowa elewacji pokryta nowymi płytami ocieplenia, druga wciąż surowy tynk

Ociepliłeś elewację, dwa lata później wymieniłeś okna, a teraz odkrywasz, że kocioł jest niepotrzebnie przewymiarowany, a w kątach pomieszczeń znów pojawiają się wilgotne plamy. To typowy efekt, gdy głęboka renowacja domu jednorodzinnego jest prowadzona wyrywkowo, bez zastanowienia, które działanie powinno być pierwsze, a które późniejsze. Rezultatem jest zazwyczaj droższy remont, który wciąż nie przynosi oczekiwanych oszczędności energii ani komfortu.

Kolejność kroków to nie formalność – ma realną logikę techniczną i finansową. Błędna kolejność może zniweczyć nawet dobrze wykonane prace: ocieplenie położone na wilgotną ścianę maskuje problem z wilgocią zamiast go rozwiązać, przewymiarowane źródło ciepła zakupione przed ociepleniem generuje niepotrzebnie wysokie koszty eksploatacji i zakupu, a szczelna powłoka bez planu wentylacji może pozostawić jakość powietrza w pomieszczeniach gorszą niż przed remontem.

Dlaczego kolejność działań ma naprawdę znaczenie

Podstawowa zasada jest następująca: najpierw powłoka budynku, potem źródło ciepła, na końcu technologie i odnawialne źródła energii. Rozumowanie jest proste – ilość ciepła, którą dom traci, określa, jak duży i jak kosztowny system grzewczy jest faktycznie potrzebny. Jeśli kocioł zostanie wymieniony lub pompa ciepła zainstalowana przed ociepleniem, urządzenie zostanie dobrane do aktualnych, wyższych strat ciepła. Gdy później nastąpi ocieplenie, system ten okaże się niepotrzebnie przewymiarowany, mniej wydajny przy częściowym obciążeniu i droższy, niż gdyby był dobrany do już ocieplonego domu.

Kolejność w ramach prac nad powłoką budynku jest równie ważna. Przed podjęciem decyzji o grubości ocieplenia należy znaleźć i usunąć wszelką wilgoć w konstrukcji – ocieplenie wilgotnej ściany nie rozwiązuje problemu, a jedynie go maskuje, a wilgoć uwięziona między murem a izolacją stopniowo prowadzi do pleśni i degradacji materiału. Dopiero gdy konstrukcja jest sucha i prawidłowo oceniona, sensowne jest zaprojektowanie grubości i układu ocieplenia.

Krok 1: Diagnostyka i audyt energetyczny przed jakimikolwiek działaniami

Pierwszym krokiem w każdym poważnie przygotowywanym remoncie powinien być audyt energetyczny, lub przynajmniej profesjonalna ocena energetyczna domu. Audyt mapuje rzeczywisty stan konstrukcji, straty ciepła przez każdą część powłoki, stan i wydajność istniejącego źródła ciepła oraz to, jak dom jest faktycznie użytkowany na co dzień. Dokładna diagnostyka zazwyczaj obejmuje również sprawdzenie wilgotności muru oraz badanie kamerą termowizyjną w sezonie grzewczym, pokazujące, gdzie dom traci najwięcej ciepła i gdzie znajdują się mostki termiczne.

Efektem powinien być plan renowacji, który określa kolejność i zakres działań w oparciu o rzeczywisty stan domu – a nie na podstawie tego, co akurat ma w promocji wykonawca, czy co polecił sąsiad. To tutaj opłaca się zainwestować dodatkowy czas i pieniądze z góry: audyt i odpowiedni plan znacznie zmniejszają ryzyko konieczności późniejszego rozszerzania, przerabiania lub dodawania prac.

Krok 2: Powłoka budynku – szczelność powietrzna, ocieplenie, okna i drzwi

Dopiero po diagnostyce następuje powłoka – dach, ściany zewnętrzne, podłoga na gruncie lub nad piwnicą oraz otwory (okna i drzwi). W praktyce traktuje się to jako pakiet, ponieważ poszczególne elementy są od siebie zależne: wymiana okien bez jednoczesnego ocieplenia ościeży może stworzyć nowe mostki termiczne i kondensację bezpośrednio przy ramie.

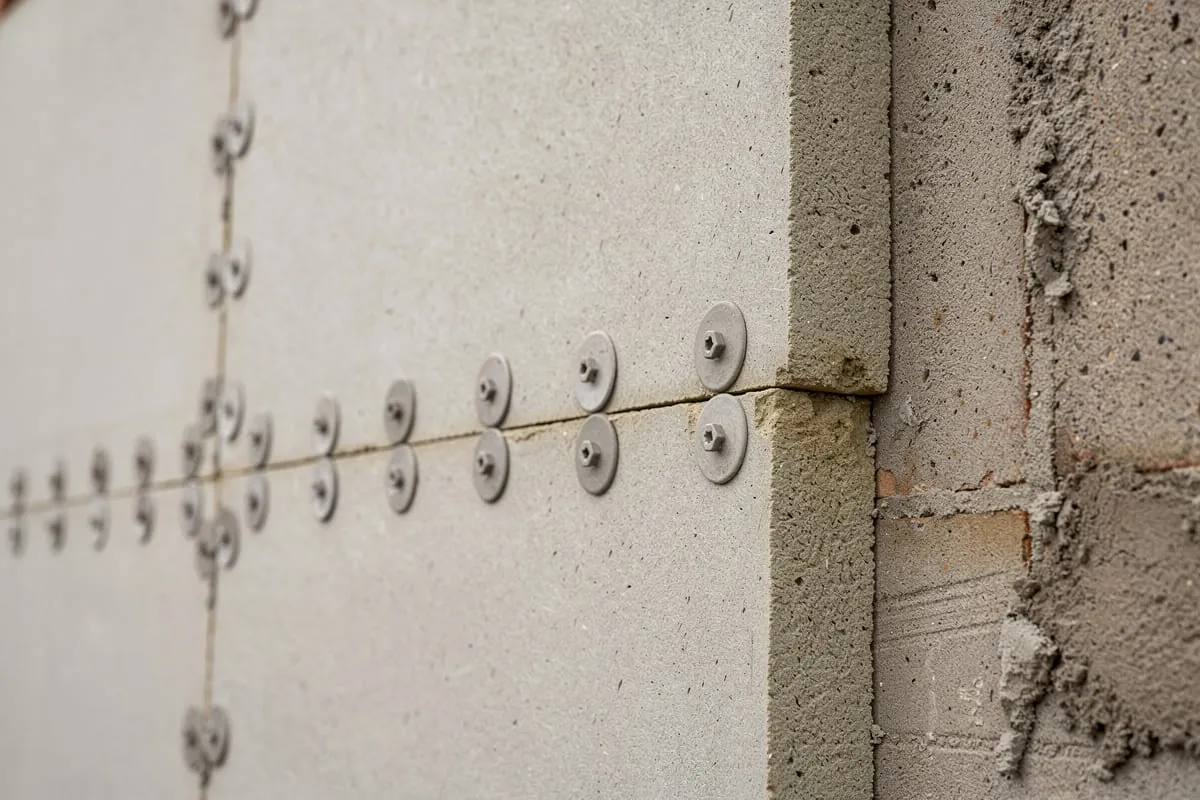

Ocieplenie ściany zewnętrznej w trakcie montażu, płyty układane z przesunięciem spoin i mocowane okrągłymi łącznikami mechanicznymi
Przegroda zewnętrzna idzie pierwsza, bo to ona wyznacza zapotrzebowanie na ciepło. Dobierając źródło ciepła wcześniej, kupisz je za duże.

Szczelność powietrzna jest częścią tego samego etapu – uszczelnianie szczelin, przebić i połączeń, które w starszych domach są zazwyczaj głównym źródłem niekontrolowanych strat ciepła. Im lepiej uszczelniona i lepiej ocieplona powłoka, tym mniejsze i tańsze może być następujące później źródło ciepła. Grubość i rodzaj ocieplenia powinny ściśle odpowiadać specyfikacji projektanta – obcięcie kilku centymetrów z zalecanej grubości oszczędza nieproporcjonalnie mało na materiałach, ryzykując jednocześnie oszczędnościami energii poniżej oczekiwań, a także wilgocią i pleśnią.

Krok 3: Wymiana źródła ciepła dopiero po ociepleniu domu

Gdy powłoka – lub przynajmniej jej decydujące części – jest gotowa, przychodzi czas na źródło ciepła, najczęściej wymianę starego kotła na pompę ciepła lub inny bardziej wydajny system. Dobór nowego systemu powinien opierać się na stracie ciepła domu po ociepleniu, a nie przed nim – w przeciwnym razie istnieje realne ryzyko zakupu niepotrzebnie mocnego i droższego systemu, który nie będzie pracował w swoim optymalnym zakresie.

Jeśli istniejące źródło ciepła jest awaryjne, a czekanie na ocieplenie nie wchodzi w grę, tymczasowe rozwiązanie – lub przybliżone oszacowanie przyszłych strat ciepła przez projektanta – jest rozsądnym kompromisem, zamiast kupowania nowego systemu "w ciemno", dobranego do obecnego, nieocieplonego stanu.

Krok 4: Wentylacja i jakość powietrza wewnętrznego

Szczelna powłoka bez planu wentylacji to jeden z najczęstszych błędów w głębokiej renowacji. Nieszczelny starszy dom w naturalny sposób wentylował się przez szczeliny i pęknięcia; po ich uszczelnieniu ta naturalna wymiana powietrza prawie zanika. Bez kontrolowanej wentylacji (zazwyczaj z rekuperacją) lub konsekwentnego wietrzenia ręcznego, ryzyko wyższej wilgotności, gorszej jakości powietrza, a w najgorszym przypadku pleśni – czyli dokładnie tych problemów, które renowacja miała rozwiązać – jest wysokie.

Wentylacja należy zatem do tej samej fazy projektu co powłoka i nie powinna być odkładana na "później, jak będzie budżet". Najlepiej projektować ją razem z ociepleniem i pracami nad szczelnością powietrzną, tak aby dom funkcjonował jako jeden zrównoważony system, a nie zbiór przypadkowo dobranych działań.

Krok 5: Odnawialne źródła energii i weryfikacja końcowa

Instalacja fotowoltaiczna lub inna technologia uzupełniająca ma sens zazwyczaj na końcu – gdy wiadomo, jakie będzie rzeczywiste zużycie energii w domu po ociepleniu i wymianie źródła ciepła. System PV przewymiarowany w stosunku do pierwotnego, wyższego zużycia, nie będzie efektywnie wykorzystywał swojego potencjału.

Na koniec warto zlecić wykonanie świadectwa charakterystyki energetycznej dla stanu po remoncie – pokaże ono, czy dom rzeczywiście zbliżył się do parametrów budynku o niemal zerowym zużyciu energii, a także posłuży jako dokumentacja przy ewentualnym wniosku o dotację państwową.

FazaDziałanieDlaczego ta kolejność
1Audyt energetyczny, diagnostyka wilgoci i strat ciepłaOkreśla rzeczywisty stan domu i kolejność dalszych kroków
2Usunięcie wilgoci i wad konstrukcyjnychOcieplenie wilgotnej ściany tylko maskuje problem
3Ocieplenie powłoki, wymiana okien/drzwi, uszczelnienie powietrzneZmniejsza straty ciepła, które decydują o doborze źródła ciepła
4Wentylacja mechaniczna / rekuperacjaZastępuje naturalną wentylację utraconą po uszczelnieniu powłoki
5Wymiana źródła ciepła (np. pompa ciepła)Dobrane do ocieplonego domu, a nie do stanu pierwotnego
6OZE (np. fotowoltaika) i weryfikacja końcowaOparte na rzeczywistym zużyciu po poprzednich krokach

Praktyczne wskazówki dla właściciela domu

Kilka punktów, o których warto pamiętać planując głęboką renowację:

  • Nie pozwól, aby dostępność wykonawcy decydowała o kolejności działań – kieruj się planem renowacji, a nie kalendarzem dostawcy.
  • Renowacja może odbywać się etapami przez dłuższy okres, zwłaszcza przy ograniczonym budżecie. Nawet wtedy trzymaj się jednego spójnego planu, w który etapy się wpisują, zamiast podejmować nieskoordynowane decyzje.
  • W Słowacji istnieje państwowy program dotacji na głęboką renowację domów jednorodzinnych, realizowany poprzez okresowe nabory, których warunki i finansowanie zmieniają się w czasie. Przed podjęciem decyzji zawsze sprawdź aktualne warunki na oficjalnej stronie programu.
  • Kolejność może się nieznacznie różnić w zależności od domu – dach w krytycznym stanie może wymagać interwencji przed audytem. Zleć projektantowi lub specjaliście ds. energii potwierdzenie kolejności dla Twojego domu, zamiast kierować się ogólnym przewodnikiem.
  • Zaangażuj architekta lub projektanta, gdy renowacja jest jeszcze na etapie pomysłu, a nie po podpisaniu umowy z wykonawcą – zmiana kolejności po podpisaniu umów jest znacznie droższa niż na papierze.

Podsumowanie

Głęboka renowacja domu jednorodzinnego to inwestycja na dziesięciolecia, dlatego warto poświęcić czas na ustalenie prawidłowej kolejności, a nie tylko na wybór materiałów czy wykonawcy. Audyt i diagnostyka na początku, powłoka i wentylacja w środku, źródło ciepła i OZE na końcu – taka sekwencja ma sens zarówno techniczny, jak i ekonomiczny, oraz zmniejsza ryzyko, że część renowacji będzie wymagała przeróbki za kilka lat. Jeśli nie jesteś pewien, od czego zacząć, konsultacja z architektem lub specjalistą ds. energii na początku zwykle zwraca się w postaci niższych kosztów i mniejszej liczby niespodzianek podczas budowy.

Najczęściej zadawane pytania

W jakiej kolejności należy przeprowadzać renowację domu podczas głębokiej renowacji?
Zalecana kolejność to: audyt energetyczny i diagnostyka (w tym sprawdzenie wilgotności), następnie obudowa budynku – ocieplenie, wymiana okien i drzwi oraz uszczelnienie powietrzne – potem wentylacja mechaniczna, wymiana źródła ciepła, a na końcu odnawialne źródła energii, takie jak fotowoltaika. Dokładna kolejność może się nieco różnić w zależności od stanu domu, dlatego warto potwierdzić ją z projektantem lub specjalistą ds. energii.
Czy przed renowacją potrzebny jest audyt energetyczny?
Tak, przynajmniej profesjonalna ocena energetyczna jest warta wykonania jako pierwszy krok. Audyt pokazuje, gdzie dom traci najwięcej ciepła, stan murów pod kątem wilgotności oraz które działania mają sens w jakiej kolejności. Bez niego pieniądze mogą łatwo pójść na działania, które nie są priorytetem, lub nowe źródło ciepła może być źle dobrane.
Czy w Słowacji istnieje dotacja na głęboką renowację domu jednorodzinnego?
Tak, istnieje państwowy program dotacji na finansowanie głębokiej renowacji domów jednorodzinnych, realizowany w ramach okresowych naborów. Warunki, kwoty dofinansowania i kwalifikowalni wnioskodawcy zmieniają się między naborami, dlatego zawsze sprawdzaj aktualne warunki na oficjalnej stronie programu, a nie w starszych artykułach.
Co zazwyczaj obejmuje głęboka renowacja domu jednorodzinnego?
Głęboka renowacja zazwyczaj łączy ocieplenie ścian zewnętrznych, dachu i podłogi, wymianę okien i drzwi, poprawę szczelności powietrznej, instalację wentylacji mechanicznej oraz wymianę źródła ciepła na bardziej efektywne, czasem uzupełnioną o odnawialne źródła energii. Zakres i kolejność konkretnych działań zależą od stanu i potrzeb danego domu.
